Чтобы подключить коммерческий объект к сети, бизнес проходит технологическое присоединение. Если требуется увеличить уже выделенную мощность, процедура тоже применяется. Поэтому вопрос, как в Тюмени подключить электричество для бизнеса, начинается с двух параметров: мощности и расположения объекта.
Порядок устанавливает постановление Правительства РФ от 27 декабря 2004 года № 861. На момент публикации действует редакция от 1 июля 2026 года.
Сначала определите необходимую мощность
Прежде всего заявителю нужна максимальная мощность энергопринимающих устройств. От нее зависят форма заявки и отдельные условия присоединения.
Например, Правила отдельно регулируют заявки юридических лиц и ИП до 150 кВт. Для этой группы предусмотрена типовая форма договора.
В заявке указывают запрашиваемую максимальную мощность. Также потребуется характер нагрузки, то есть вид экономической деятельности.
При расчете учитывают и ранее присоединенную мощность в этой точке. Поэтому один объект нельзя оценивать только по мощности нового оборудования.
Категория надежности тоже влияет на схему электроснабжения. При этом конкретные требования зависят от характеристик оборудования и объекта.
Сетевую организацию определяет расположение объекта
Заявку подают не в любую электросетевую компанию. Сначала определяют организацию, к сетям которой относится конкретный объект.
По Правилам учитывается расположение ближайших объектов электросетевого хозяйства. Если подходящих сетей несколько, применяется установленный порядок выбора.
Поэтому название компании нельзя определять только по слову «Тюмень». Например, АО «Россети Тюмень» работает с технологическим присоединением в Тюменской области. Компания публикует типовые формы документов по Правилам № 861.
Однако конкретный объект в городе может относиться к другой сетевой организации. Этот параметр проверяют до подачи заявки.
Если речь идет о нежилом помещении внутри здания, ситуация отличается. В таком случае учитывают сеть, к которой уже присоединен сам объект капитального строительства.

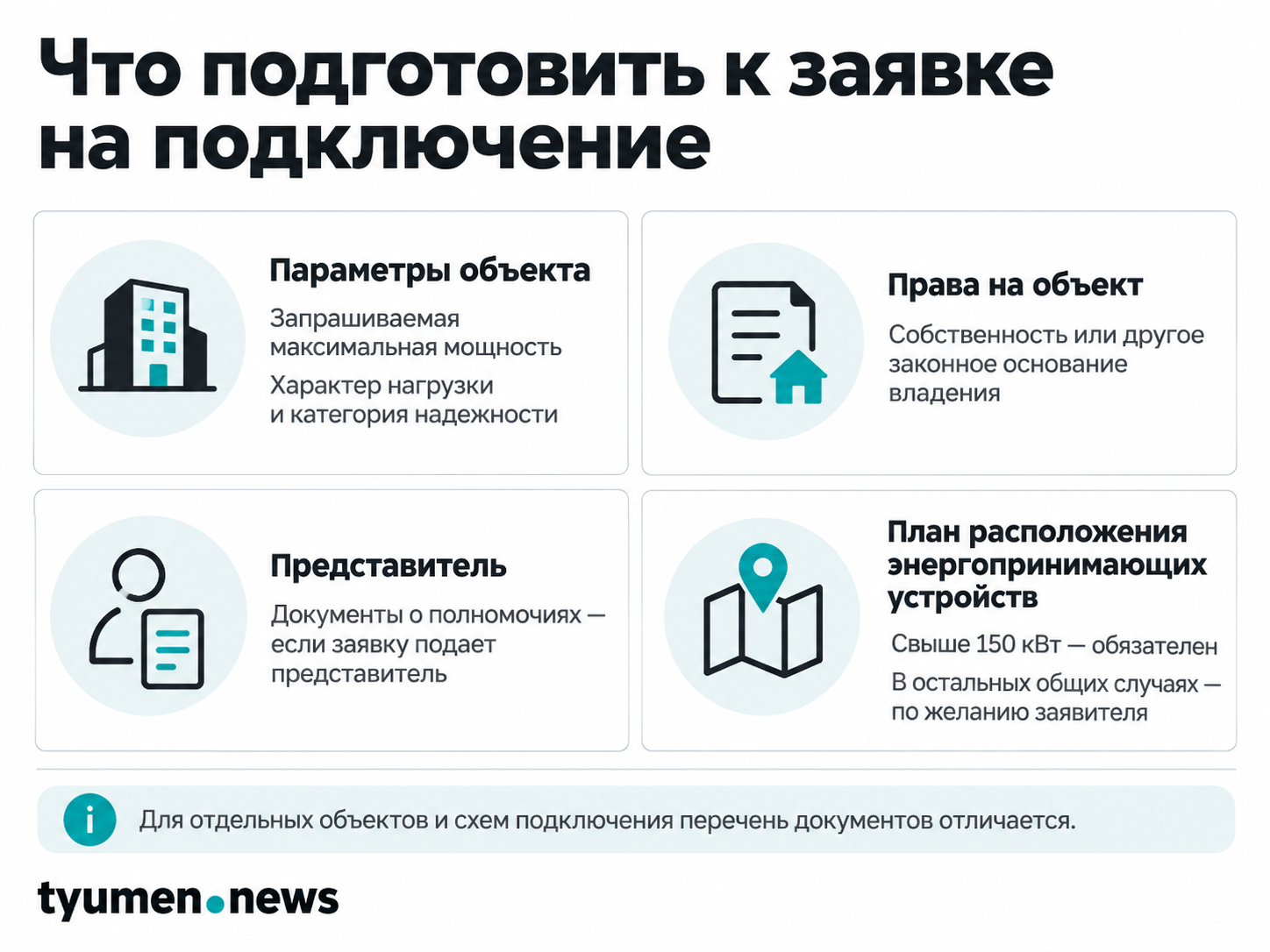

Какие документы нужны для заявки
Прежде всего заявитель подтверждает право на объект или земельный участок. Подойдет собственность либо другое законное основание владения.
Если документы передает представитель, потребуются сведения о его полномочиях.
Затем в заявке указывают технические параметры объекта. Среди них — мощность, характер нагрузки и другие сведения для выбранной схемы подключения.
План расположения энергопринимающих устройств нужен не во всех случаях. Например, требования отличаются в зависимости от мощности и вида присоединения.
Поэтому универсальный список из коммерческой инструкции использовать нельзя. Перечень нужно сверять с действующей формой заявки по Правилам № 861. АО «Россети Тюмень», например, размещает отдельный комплект типовых документов на 2026 год.

Заявку разрешено подать онлайн
После подготовки документов заявку передают сетевой организации. Для этого предусмотрены как бумажные, так и электронные способы.
Например, заявитель вправе использовать официальный электронный сервис сетевой организации. Для отдельных процедур доступен и Единый портал госуслуг.
При электронной подаче юридическому лицу или ИП потребуется предусмотренная правилами электронная подпись. Ее вид зависит от способа взаимодействия.
АО «Россети Тюмень» публикует сервис подачи заявки и типовые формы. Кроме того, на сайте компании есть разделы о порядке присоединения, сроках и стоимости.

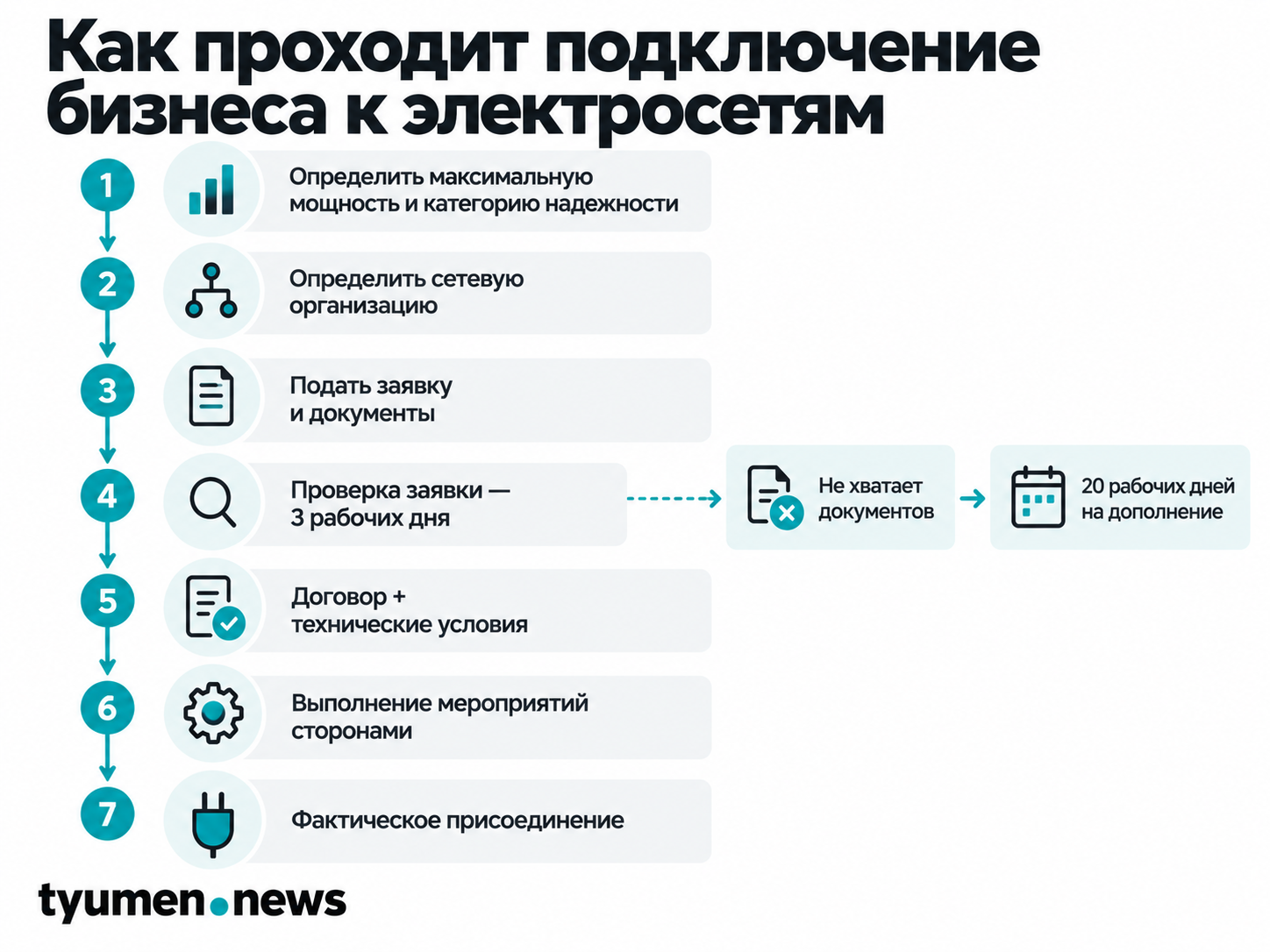

После подачи начинается проверка
Сетевая организация сначала проверяет комплект документов. Если сведений недостаточно, заявителю направляют уведомление.
После этого недостающие документы потребуется дополнить в установленный срок. На этот период дальнейшее рассмотрение заявки приостанавливается.
Затем сетевая организация готовит документы по технологическому присоединению. Ключевыми становятся договор и технические условия.
Договор закрепляет обязательства сторон. В свою очередь, технические условия определяют мероприятия по подключению.
Сетевая организация выполняет свою часть работ до границ участка заявителя. Такое обязательство закреплено в типовых условиях договора.

Срок зависит от параметров объекта
Единого срока для всех коммерческих объектов нет. Причина — разные мощности, расстояния до сетей и объем работ.
Например, небольшой объект может потребовать только стандартных мероприятий. Более сложная схема потребует строительства или реконструкции сетевой инфраструктуры.
Поэтому срок фиксируют для конкретного технологического присоединения. Он входит в условия договора между заявителем и сетевой организацией.
При этом не стоит подменять срок всего процесса сроком отдельного этапа. Проверка заявки и само строительство сетей — разные стадии.
Стоимость рассчитывают по региональным ставкам
В Тюменской области на 2026 год действуют стандартизированные тарифные ставки. Их утвердила Региональная энергетическая комиссия Тюменской области, ХМАО — Югры и ЯНАО.
Базовый документ — распоряжение от 27 ноября 2025 года № 46-тп. Оно устанавливает ставки и формулы расчета платы на 2026 год.
Однако одной цены для любого магазина, офиса или склада нет. Размер платы зависит от состава мероприятий по конкретному объекту.
Например, расчет может учитывать строительство линии или трансформаторной инфраструктуры. Также значение имеют другие параметры подключения.
В итоге сумму определяют по действующим формулам и ставкам. Ее нельзя заменить прайсом монтажной компании.
Коммерческий подрядчик вправе отдельно брать плату за проектирование или монтаж. Однако такая цена не равна регулируемой плате за технологическое присоединение.
Техприсоединение и энергоснабжение — разные процедуры
После технического подключения объекту потребуется электроэнергия для работы. Ее продажу регулирует уже другой договор.
Договор технологического присоединения касается подключения энергопринимающих устройств к сети. Это прямо закреплено в типовых формах по постановлению № 861.
В свою очередь, договор энергоснабжения регулирует покупку электроэнергии. Поэтому два документа выполняют разные функции.
Однако процедуры могут пересекаться по времени. Оформление энергоснабжения не всегда начинается только после завершения всех сетевых работ.
Финальный этап — оформление присоединения
После выполнения мероприятий стороны завершают процедуру технологического присоединения. Сетевая организация оформляет предусмотренные документы.
Затем объект получает возможность использовать согласованную электрическую мощность. При этом коммерческая эксплуатация требует оформленных отношений по продаже электроэнергии.
Перед запуском объекта нужно проверить документы в личном кабинете. В итоге у бизнеса должны быть оформлены результаты техприсоединения и договор, обеспечивающий покупку электроэнергии.
